Строительство Морского туристического центра в Магадане идет в соответствии с графиком.
Напомним, проект осуществляется в соответствии с мастер-планом развития города Магадана. Строительство данного объекта поможет решить одну из важных для региона задач: обеспечение спуска к воде моторных маломерных судов.
Технически сложный цикл гидротехнических работ на восточном участке набережной практически завершен. Оставшиеся работы по благоустройству и асфальтированию запланированы на 2026 год

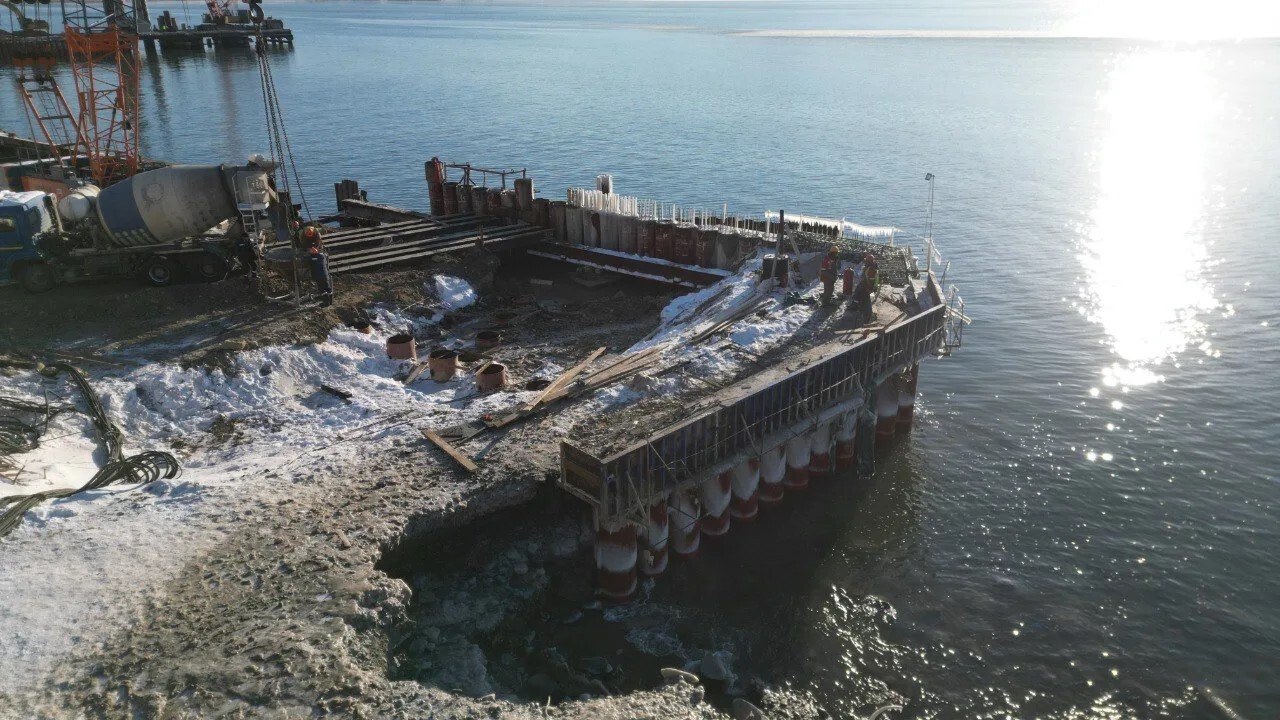

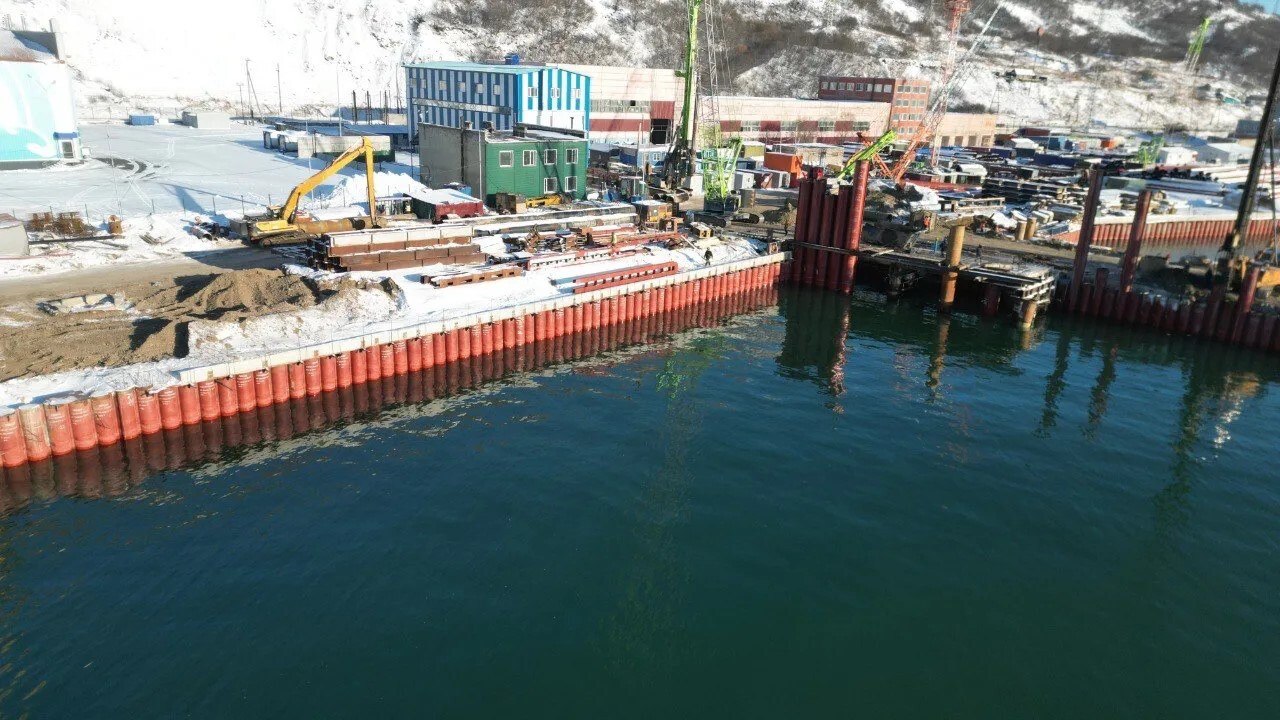

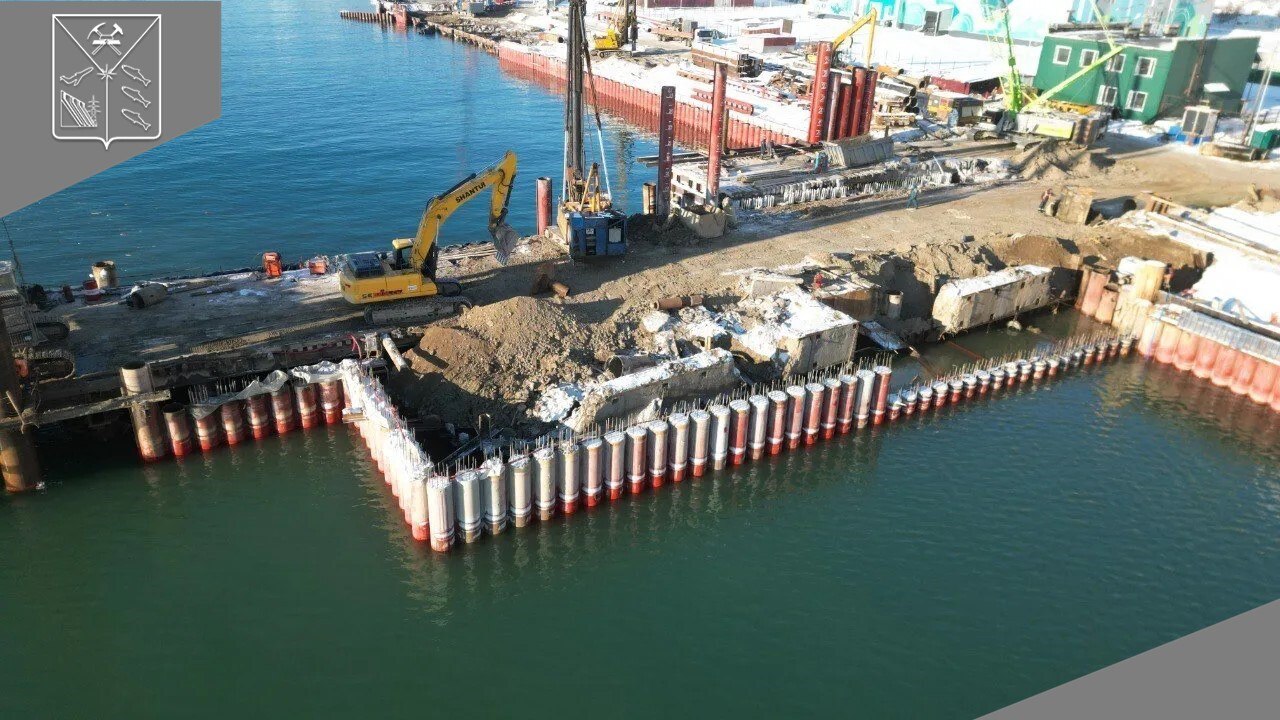

Комплекс основных работ на западном участке набережной выполнен на 75%. В настоящее время для выхода на завершающую стадию ведется сложная операция по подводному демонтажу существующей причальной стенки.

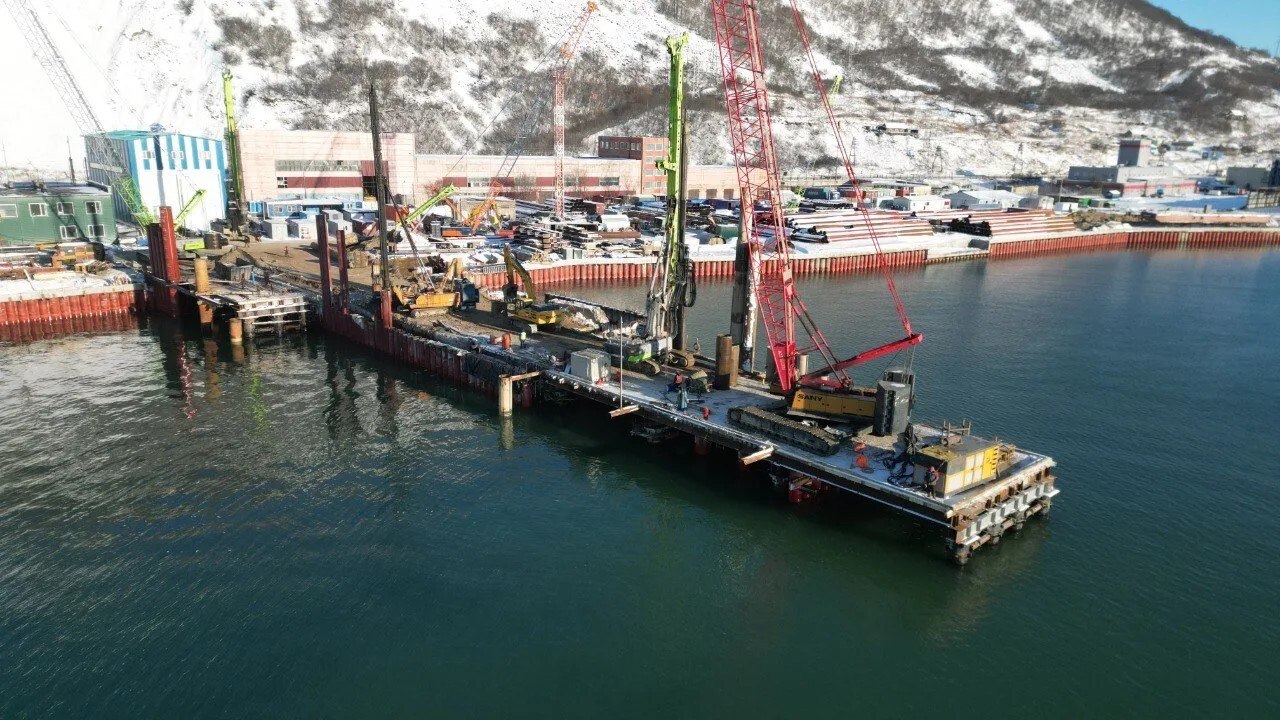

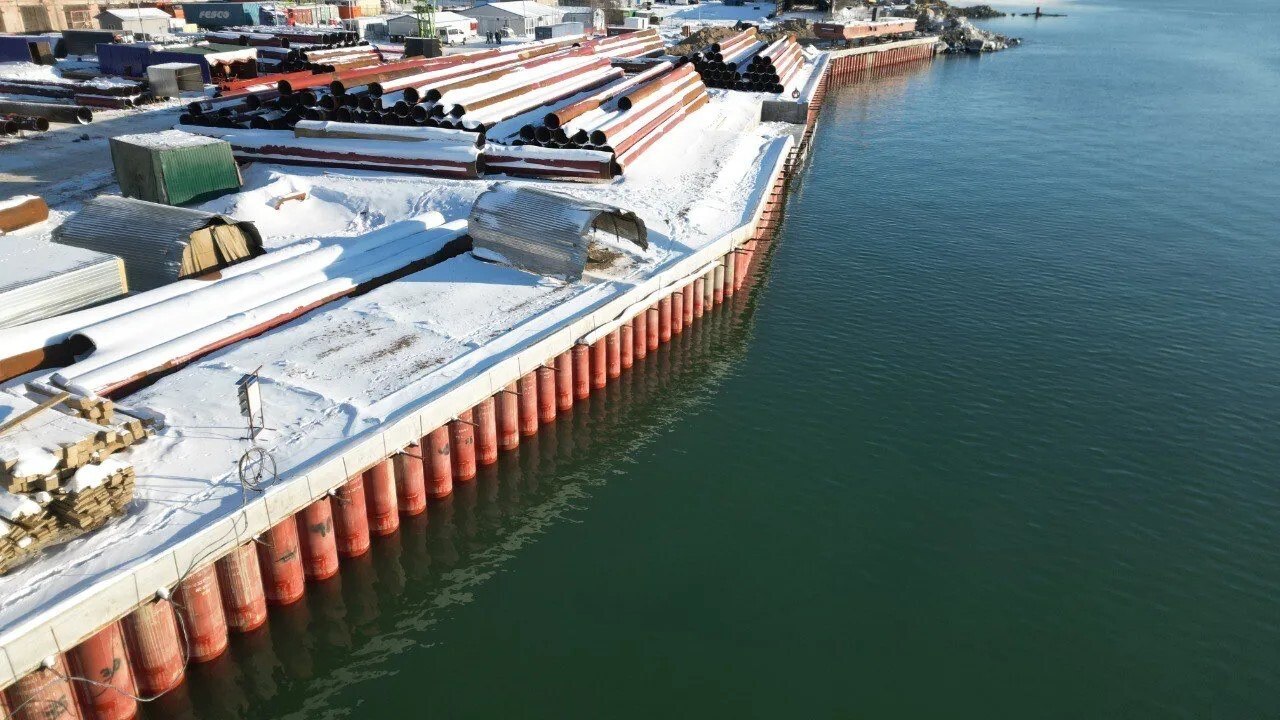

На оградительном моле идут работы нулевого и первого цикла. Организованы временные технологические площадки для размещения сверхтяжелой техники.

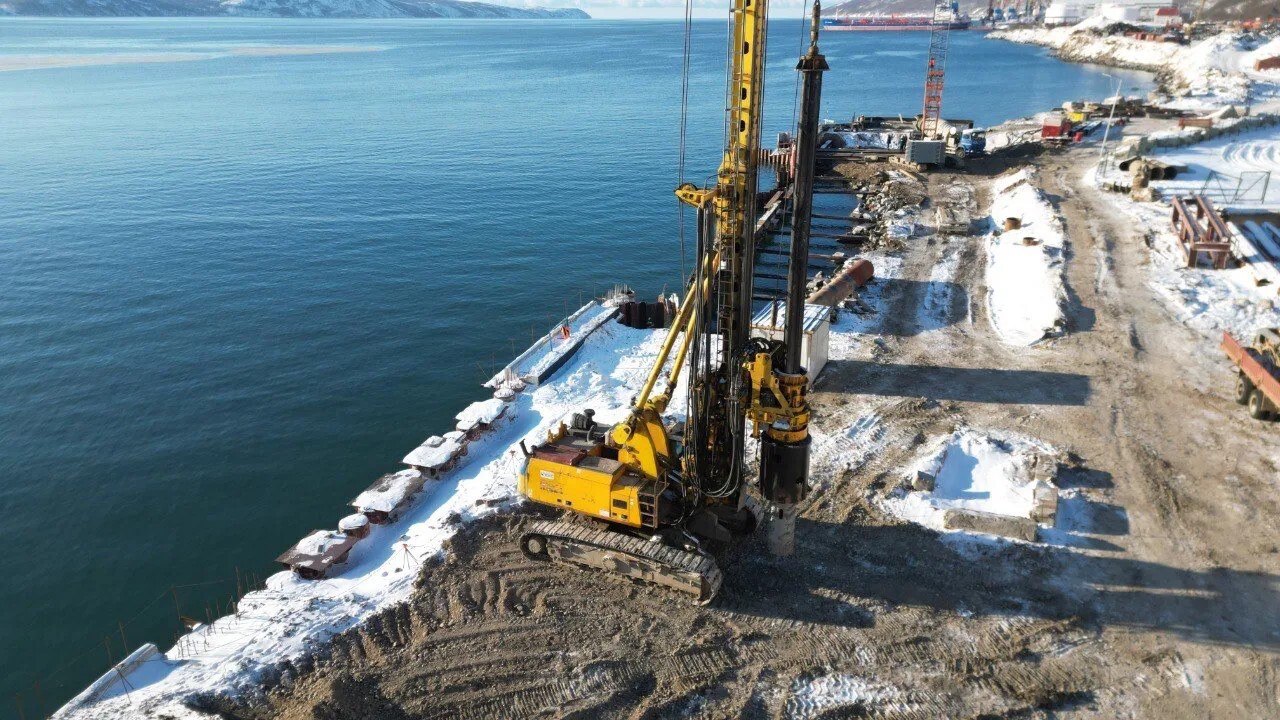

На Эстакаде судоподъемного устройства работы находятся в активной фазе: погружение шпунта выполнено на 75%, а буровые работы со стороны действующего на 89%. Для обеспечения доступа тяжелой техники к дальней части эстакады ведется строительство временной технологической эстакады.
На слипе ведутся основные работы - буровые операции для будущей шпунтовой стенки, отсыпка тела слипа скальным грунтом, погружение свай. Железобетонные и металлические элементы слипа завезены и готовы к монтажу.
Параллельно с возведением основных гидросооружений ведется прокладка инженерных коммуникаций, монтаж локальных очистных сооружений и фильтрационных колодцев.
