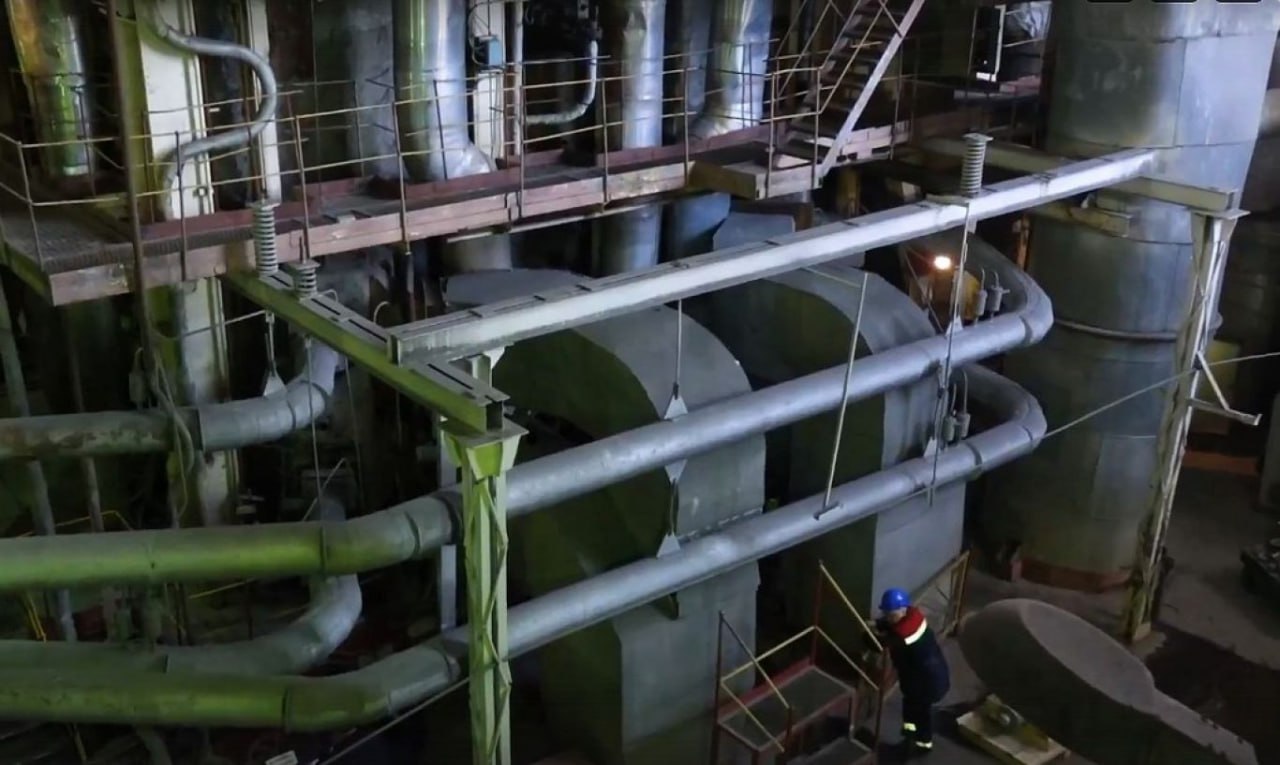

Надежность оборудования повысят на Магаданской ТЭЦ по ремонтной программе 2026 года
Какие задачи стоят перед энергетиками
Согласно производственной ремонтной программе 2026 года специалисты Магаданской ТЭЦ приступили к комплексу мероприятий по повышению надежности работы основного и вспомогательного теплотехнического и электротехнического оборудования станции, сообщают в ПАО «Магаданэнерго».
«В январе стартовали плановые работы по обслуживанию паровых котлов, включая их осмотр и текущий ремонт. В марте запланировано проведение ремонтных работ на двух паровых котлах. Также на двух турбинах и турбогенераторах будут проведены текущий и капитальные ремонты. В настоящее время поочередно проводится испытание оборудования станционных турбоагрегатов №6, №7, №8 на всех технологических параметрах», - рассказали энергетики.
Кроме того, будет выполнен средний ремонт котлоагрегата №5, работающего под высоким давлением. Турбоагрегат ТА-8 будет выведен в капитальный ремонт, которому предшествует снятие теплоизоляции и проведение детальной диагностики.
«В июне планируется капитально отремонтировать котлоагрегат №6. Перед началом работ будет проведена тщательная диагностика, включая оценку состояния металла и поверхностей нагрева. По итогам составления перечня выявленных дефектов, будет разработана необходимая техническая документация. Сам котел будет очищен от внутренних и внешних отложений».
Для проведения ремонтных работ будет подготовлена специальная площадка, укомплектованная всеми необходимыми запасными частями и инструментами. В течение двух месяцев планируется заменить ключевые элементы котлоагрегата, включая ширмовый пароперегреватель, гибы, камеры, тройники, переходы и прямые участки трубопровода питательной воды, а также провести другие сопутствующие работы.
С августа по октябрь будет проведен расширенный текущий ремонт одного из наиболее мощных и производительных котлоагрегатов – №7. В рамках этого ремонта будут заменены «холодные» пакеты пароперегревателя и потолочный пароперегреватель.
«Параллельно с этими работами, специалисты станции будут заниматься ремонтом вспомогательного оборудования, тепловых сетей и выполнять другие задачи, необходимые для полной готовности главной теплоэлектроцентрали Магадана к отопительному сезону 2026-2027 годов», - подытожили в «Магаданэнерго».
